二、各构造做法分析
1、 做法大样一,为最早国内各版本构造图集的做法,用料明显多,且施工困难,类似于用钢筋挂住次梁的想法。
2、 做法大样二,参照了欧美一些国家的做法,比第一个做法前进了一步,更方便施工,造价也较大样一更节省工程造价。

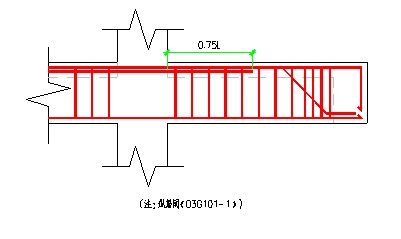

3、 做法大样三,为国标《03G101-1》的构造大样无特别箍筋加密区,且封口梁处仍设置箍筋,但第二排钢筋长度为0.75,能充分考虑材料性能相对节约,端部设箍筋则施工困难。
三、上部纵筋构造优化

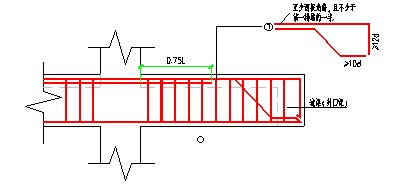

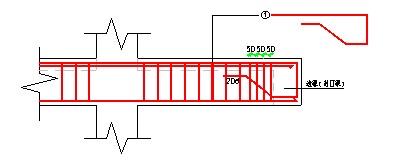

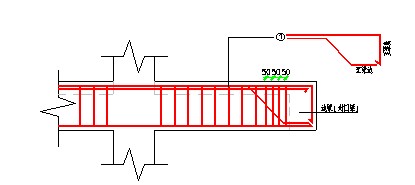

悬臂梁内力分析表明,封口梁与悬臂梁的力传递主要依靠剪力作用传递反力,而不是靠钢筋把封口梁挂起来。因此做法一相对滞后,不适应形势发展,同时国标《03G101-1》也有缺陷,未进行端部箍筋加密以抵抗封口梁传来的剪力传递。因此构造大样如下更合理更经济,如下图:
